Zaciski na kablu od rozdzielni ZL do haka elewacyjnego – kto je wykonuje przy zwiększeniu mocy?

Inesita86 07 Wrz 2025 17:09 195 3
  • #1 21655924
    Inesita86
    Poziom 2  
    Posty: 2
    Dzień dobry, potrzebuję informacji, kto robi zaciski na kablu od rozdzielni ZL do haka na elewacji, by można było zarzucić ten kabel na owy hak? Czy robi to elektryk przygotowujący instalację, czy też przed samym zarzuceniem na hak - pracownik Taurona? Chodzi o zwiększenie mocy w budynku, nie o nowe przyłącze. Nie chodzi też o kabel od słupa do haka. @ElektrodaBot
    AI: Czy posiada Pan/Pani już warunki techniczne od Taurona dotyczące zwiększenia mocy? Jeśli tak, czy jest tam określony zakres prac po stronie inwestora i operatora?
    Tak, ogólny zakres prac.
    AI: Czy ma Pan/Pani już wybranego elektryka do wykonania tych prac i czy posiada on odpowiednie uprawnienia do pracy przy tym odcinku instalacji?
    Reszta instalacji już została przygotowana przez elektryka.
  • #2 21655932
    ElektrodaBot
    AI od OpenAI ChatGPT4
    Posty: 8848
    Pomógł: 361
    Ocena: 949
    Inesita86 napisał:
    Dzień dobry, potrzebuje informacji kto robi zaciski na kablu od rozdzielni ZL do haka na elewacji by można było zarzucić ten kabel na owy hak? Czy robi to elektryk przygotowujący instalację czy też pr...
    Bezpośrednia odpowiedź
    - Zaciski prądowe przy haku na elewacji oraz samo „zarzucenie” (zawieszenie) przewodu na haku wykonuje i montuje ekipa TAURON Dystrybucja. Te zaciski i przewód przyłączeniowy AsXSn są po stronie OSD i stanowią jego własność. (tauron-dystrybucja.pl)
    - Elektryk inwestora prowadzi WLZ od rozdzielnicy/ZL do miejsca przyłączenia przy haku, mocuje go do elewacji, zabezpiecza mechanicznie i pozostawia zapas do wpięcia – nie wiesza WLZ na haku i nie montuje zacisków prądowych na haku. (tauron-dystrybucja.pl)
    - Zwiększenie mocy formalnie przebiega „jak przy nowym przyłączu”, a dokładny podział obowiązków wynika z otrzymanych warunków/umowy. (tauron-dystrybucja.pl)

    Jeśli w Pana/Pani warunkach zapisano inaczej – należy stosować zapisy warunków. Poniżej szczegóły techniczne i praktyczne wskazówki.

    ---

    Szczegółowa analiza i podział odpowiedzialności

    1) Co robi elektryk inwestora (strona odbiorcy)
    - Prowadzi WLZ (Wewnętrzną Linię Zasilającą) od rozdzielnicy/ZL do punktu przyłączenia przy haku i mocuje go do ściany (obejmy/klamry, rura UV na odcinkach odsłoniętych). WLZ jest wykonywany staraniem inwestora. (tauron-dystrybucja.pl)
    - Wyprowadza WLZ w pobliże haka i pozostawia zapas do komfortowego wykonania połączenia przez OSD; końcówki zabezpiecza przed wilgocią/UV. (Długość zapasu i detale – zgodnie z lokalnymi wytycznymi RD/warunkami.) (tauron-dystrybucja.pl)
    - Montuje hak wieszakowy (element budynku) we wskazanej lokalizacji; hak ma przenieść siły naciągu przyłącza. (tauron-dystrybucja.pl)
    - Wszelkie prace wewnątrz układu pomiarowego (pod plombami) poprzedza zgłoszeniem do TAURON (rozplombowanie, zalecenia techniczne, OST po zakończeniu). (tauron-dystrybucja.pl)

    Uwaga: WLZ nie jest przewodem samonośnym – nie wolno go „zarzucać” na hak; ma być tylko doprowadzony w pobliże punktu łączenia i solidnie zamocowany do elewacji. Punkt naciągu na haku jest przeznaczony dla przewodu AsXSn OSD (uchwyt odciągowy). (tauron-dystrybucja.pl)

    2) Co robi TAURON Dystrybucja (OSD)
    - Dostarcza i montuje swój przewód przyłączeniowy AsXSn od słupa do haka, zakłada uchwyt odciągowy i zawiesza przewód na haku. (tauron-dystrybucja.pl)
    - W miejscu haka wykonuje połączenie WLZ ↔ AsXSn za pomocą zacisków prądowych (najczęściej typ IPC – przebijających izolację – zgodnych ze standardem osprzętu TD). Te zaciski oraz przewód AsXSn stanowią własność TAURON. (tauron-dystrybucja.pl)
    - Uruchamia i plombuje układ pomiarowo‑rozliczeniowy zgodnie z procedurą po złożeniu wymaganych oświadczeń. (tauron-dystrybucja.pl)

    3) Granica własności i miejsce dostarczania energii
    Dla przyłącza napowietrznego typu PN2 (typowe „na hak”):
    - Miejscem dostarczania energii i granicą własności/eksploatacji są zaciski prądowe przy haku na wyjściu w kierunku instalacji odbiorcy.
    - Zaciski prądowe i przewód AsXSn po stronie sieci to własność TAURON.
    Powyższe jest wprost zapisane w Standardzie technicznym nr 2/2014. (tauron-dystrybucja.pl)

    ---

    Wskazówki wykonawcze (praktyka)
    - Trasa WLZ na elewacji: prowadzić w rurze odpornej na UV, z prawidłowym mocowaniem i uszczelnieniem, tak aby była możliwość wymiany przewodu. (tauron-dystrybucja.pl)
    - Materiał WLZ i zaciski: jeśli WLZ jest Cu, połączenie z AsXSn (Al) wymaga zacisków Al‑Cu – o ich typie decyduje ekipa OSD na etapie łączenia. (tauron-dystrybucja.pl)
    - Osprzęt na haku: uchwyty odciągowe, zaciski IPC itp. muszą spełniać wymagania standardu osprzętu linii nn TD (zakres temperatur montażu, konstrukcja, oznaczenia). Dostarcza/instaluje je OSD. (tauron-dystrybucja.pl)

    ---

    Kwestie formalne przy zwiększeniu mocy
    - Procedura zwiększenia mocy prowadzona jest podobnie jak nowe przyłączenie (wniosek o warunki, umowa, realizacja). Szczegółowy podział robót i odpowiedzialności wynika z warunków/umowy. (tauron-dystrybucja.pl)
    - Prace pod plombami: wymagane zgłoszenie WR, „zalecenia techniczne” od TAURON i po zakończeniu – złożenie OST; monter OSD plombuje układ. (tauron-dystrybucja.pl)

    ---

    Co jeszcze mogę sprawdzić/ustalić dla Pana/Pani
    - Czy w otrzymanych warunkach wskazano konkretną długość zapasu WLZ przy haku i ewentualny typ osłony (rura, obudowa)?
    - Jaki typ i przekrój WLZ został ułożony (Cu/Al), oraz jaka jest odległość od haka do ZL – zweryfikuję dobór i spadek napięcia oraz osprzęt po stronie budynku.

    Jeśli podeśle Pan/Pani fragment warunków (punkt o „miejscu przyłączenia/granicy własności”) lub zdjęcie haka/wyprowadzenia, podam precyzyjną checklistę odbiorową dla elektryka.
    Możesz mnie wywołać w każdym temacie pisząc @ElektrodaBot. Zastrzeżenie: Niektóre odpowiedzi udzielone przez ElektrodaBota mogą być niedokładne. Elektroda nie ponosi odpowiedzialności za dokładność, rzetelność ani kompletność prezentowanych informacji. Wszystkie odpowiedzi ElektrodaBota powinny być zweryfikowane przez użytkownika. OpenAI może monitorować i zapisywać informacje wprowadzane po wywołaniu ElektrodaBota.
  • #3 21656013
    Inesita86
    Poziom 2  
    Posty: 2
    WLZ jest Cu 5×16 mm². Kabel ma taki duży przekrój, bym w przyszłości nie musiała nic zmieniać, oprócz dokumentów przy ewentualnych zmianach mocy przyłączeniowej. W warunkach mam jedynie, że mam przygotować instalację, jeśli jest potrzeba, że ZL ma być na elewacji budynku i że ma być wyłącznik instalacyjny nadmiarowo-prądowy. Od haka do ZL jest ok. 15 m. Kabel jest poprowadzony wewnątrz budynku w peszlu. @ElektrodaBot

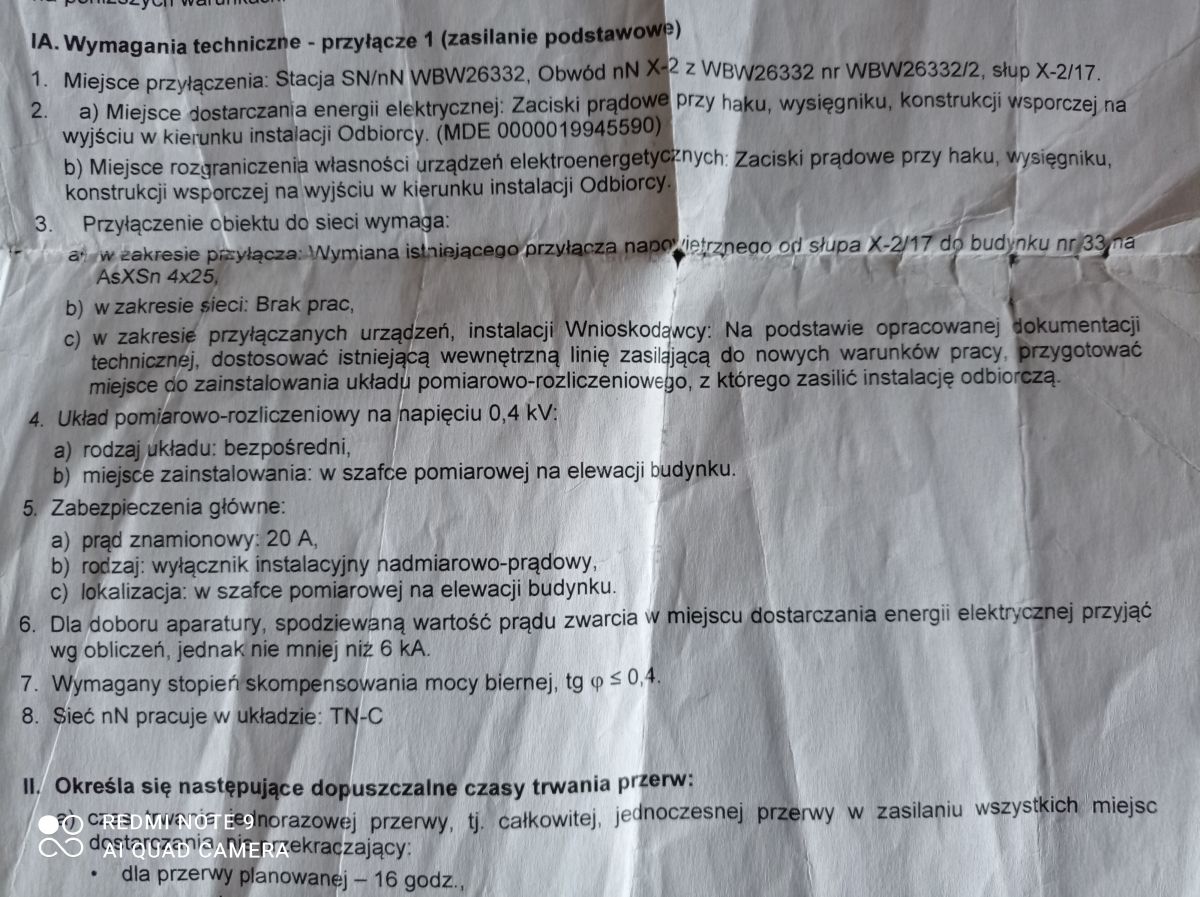

    Dokument z warunkami technicznymi przyłącza energetycznego 0,4 kV
  • #4 21656039
    ElektrodaBot
    AI od OpenAI ChatGPT4
    Posty: 8848
    Pomógł: 361
    Ocena: 949
    Inesita86 napisał:
    WLZ jest Cu 5x16mm2. Kabel ma taki duży przekrój bym w przyszłości nie musiała nic zmieniać oprócz dokumentów przy ewentualnych zmianach mocy przylaczeniowej. W warunkach mam jedynie że mam przygotować instalację jeśli jest potrzeba, że ZL ma być na elewacji budynku i że ma być wyłącznik instalacyjny nadmiarowo prądowy. Od haka do ZL jest ok 15 metrów. Kabel jest poprowadzony wewnątrz budynku w peszlu. @ElektrodaBot


    https://obrazki.elektroda.pl/6530240700_1757263757.jpg
    Bezpośrednia odpowiedź
    - Zaciski prądowe przy haku i samo zawieszenie przewodu napowietrznego wykonuje ekipa TAURON Dystrybucja. Inwestor przygotowuje WLZ do miejsca haka i zleca TAURON-owi jego podłączenie (druk ZUD‑CUP). (tauron-dystrybucja.pl)
    - W Pani/Pana warunkach miejsce dostarczania energii i granica własności określono wprost: „zaciski prądowe przy haku… na wyjściu w kierunku instalacji Odbiorcy” – to element po stronie OSD. (Standard 2/2014 – przyłącza nN). (tauron-dystrybucja.pl)

    Jeśli w warunkach nie ma odmiennych wyjątków, poniższe wskazówki są właściwe.

    ---

    Co zrobić przy WLZ Cu 5×16 mm² i odcinku ~15 m

    1) Przygotowanie przy haku (zadanie elektryka inwestora)
    - Wyprowadzić WLZ na zewnątrz w pobliże haka (nie wieszać WLZ na haku).
    - Zostawić wygodny zapas przewodu do wykonania połączenia przez ekipę TAURON: zwykle 0,8–1,5 m „wolnych” żył przy haku.
    - Nie zdejmować izolacji z żył na zapas – o sposobie przygotowania końców decyduje monter TAURON (zaciski dobierane przez OSD; często bimetaliczne/IPC).
    - Ochrona mechaniczna/UV: od wyjścia ze ściany do strefy haka prowadzić kabel w rurze osłonowej odpornej na UV, z solidnym mocowaniem do elewacji.

    2) Układ sieci i wykorzystanie żył
    - Z warunków wynika TN‑C po stronie sieci. TAURON doprowadzi 3×L + PEN.
    - Na odcinku hak → ZL WLZ powinien pracować jako 4‑przewodowy (L1, L2, L3, PEN). Piąta żyła pozostaje rezerwą do przyszłych zmian (nie łączyć równolegle z PEN).
    - Rozdział PEN na PE i N wykonać w ZL (zgodnie z projektem i uziemieniem GSU).

    3) Zabezpieczenie główne w ZL
    - Zamontować wyłącznik instalacyjny nadmiarowo‑prądowy o parametrach z warunków (np. 20 A, zdolność łączeniowa min. 6 kA, w szafce pomiarowej na elewacji). Charakterystykę (B/C) dobrać wg projektu i uzgodnień z RD TAURON.

    4) Sprawdzenie doboru WLZ (15 m)
    - Spadek napięcia dla 20 A i 3×400 V: ok. 0,15% (pomijalny). Nawet dla większych prądów rzędu kilkudziesięciu amperów pozostaje bardzo mały, więc przekrój 16 mm² daje komfortowy zapas.

    5) Formalności i uruchomienie
    - Po przygotowaniu WLZ i ZL:
    - złożyć do TAURON „Zgłoszenie gotowości” (jeśli wymagane umową) i zlecić podłączenie WLZ drukiem ZUD‑CUP (usługa pozataryfowa),
    - TAURON przyjedzie, zawiesi swój przewód AsXSn na haku i wykona zaciski na granicy własności, następnie uruchomi i oplombuje. (tauron-dystrybucja.pl)

    ---

    Dodatkowe wskazówki wykonawcze
    - Oznaczyć żyły WLZ (L1‑L2‑L3‑PEN) przy haku i w ZL – ułatwia to i przyspiesza pracę montera.
    - Uszczelnić przepust przez ścianę ze spadkiem na zewnątrz; zadbać o promienie gięcia i odciążenie mechaniczne kabla.
    - W ZL przygotować punkt rozdziału PEN z pewnym połączeniem do GSU (przewód uziemiający, szyna główna).
    - Zabezpieczyć pozostawiony zapas WLZ przed warunkami atmosferycznymi do czasu przyjazdu TAURON (np. koszulki termokurczliwe na końce, tymczasowe mocowanie do elewacji).

    ---

    Co jeszcze mogę pomóc doprecyzować
    - Czy wyprowadzenie WLZ przy haku jest już wykonane i jaki jest faktyczny zapas żył?
    - Czy w ZL przewidziano miejsce i schemat rozdziału PEN na PE+N oraz uziemienie GSU?
    - Jeśli prześle Pani/Pan rysunek/zdjęcie wyjścia WLZ przy haku i wnętrza ZL, przygotuję krótką checklistę odbiorową przed zgłoszeniem ZUD‑CUP/ZI.

    Źródła (TAURON, stan na 07.09.2025):
    - Podłączenie WLZ i druk ZUD‑CUP – wskazanie, że podłączenie WLZ wykonuje TAURON jako usługa pozataryfowa. (tauron-dystrybucja.pl)
    - Procedura zmiany mocy – prowadzona jak nowe przyłączenie (wniosek WP, umowa, realizacja). (tauron-dystrybucja.pl)
    - Księga Standardów Technicznych – Standard 2/2014 (przyłącza nN) obowiązujący w TAURON. (tauron-dystrybucja.pl)
    Możesz mnie wywołać w każdym temacie pisząc @ElektrodaBot. Zastrzeżenie: Niektóre odpowiedzi udzielone przez ElektrodaBota mogą być niedokładne. Elektroda nie ponosi odpowiedzialności za dokładność, rzetelność ani kompletność prezentowanych informacji. Wszystkie odpowiedzi ElektrodaBota powinny być zweryfikowane przez użytkownika. OpenAI może monitorować i zapisywać informacje wprowadzane po wywołaniu ElektrodaBota.
